お客様からのご要望

  • 工場の夏の暑さをなんとかしたい
  • 古くなった外壁をリニューアルしたい

工事概要

施工期間:屋根7日間/外壁7日間
施工面積:屋根205㎡(工事前:スレート)/外壁233㎡(内75㎡は遮熱施工、工事前:スレート)
施工場所:愛知県名古屋市(株式会社鈴木鉄工所様)

◎温度測定

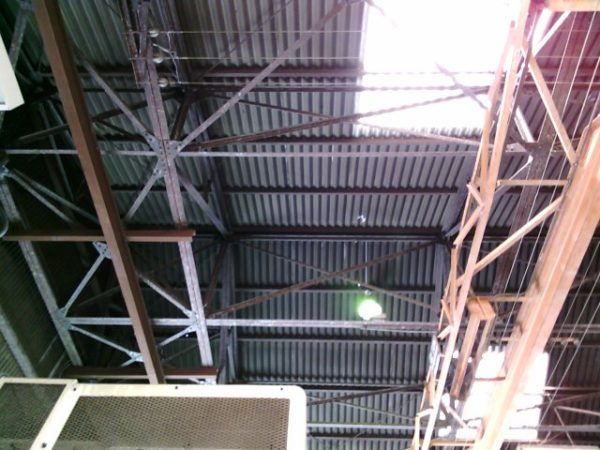

施工前(2021年7月19日 14時半頃 外気温 29.3℃)の屋根裏温度を測定。

施工前の屋根裏温度

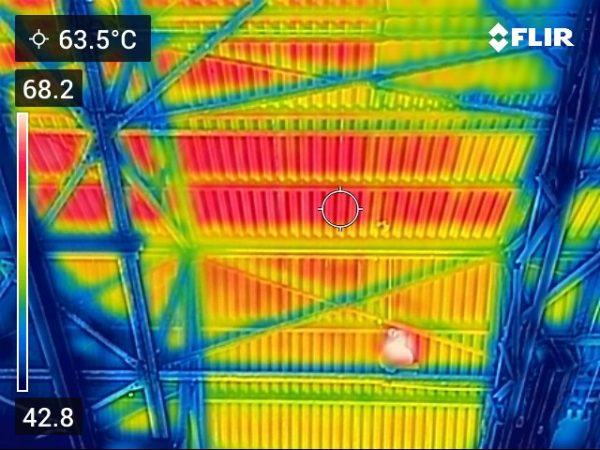

サーモグラフィーカメラによる温度分布屋根の裏面
屋根裏面温度:63.5℃

現地調査に伺ったのは7月中旬。ちょうど夏に入ったばかりの暑い日でした。モワッとした熱い空気が体にまとわりつく感じ。加工機械からももちろん熱は出ていますので、暑さ対策が必要な工場でした。

※こちらの現場は秋~冬にかけて、施工させていただきましたので、施工後の屋根裏温度は今年の夏に再度測定に伺う予定です。

追記.施工後の温度測定(2022年7月2日)

夏の効果を確認するため、施工後に工場訪問させていただきました。

施工後(2022年7月1日 14時頃 外気温 38℃)の屋根裏温度を測定。

施工後の屋根裏温度
サーモグラフィーカメラによる温度分布
屋根裏面温度:44.5℃

この日、名古屋市は気温38℃。例年に比べて2、3週間ほど早い6月末に梅雨が明けました。急な夏の到来に体が追いついていない状態ですので、身体に堪える暑さです。

従業員さんからは「屋根からの熱がなくなったのでだいぶ楽になりました。今年は暑くないです」というコメントを直接いただき、効果を実感したと共に、非常に嬉しく思いました。効果出てます!ちなみに、この日スポットクーラーは使用されていませんでした。

ビフォーアフター

工事前

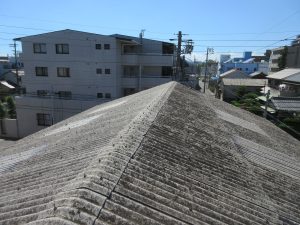

スレート屋根明かりとり有り(グラスファイバー製)

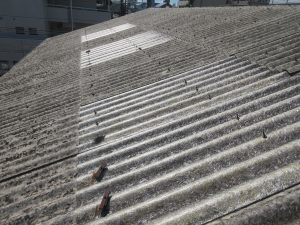

建物南面外壁・明かりとり有り(グラスファイバー)建物北面

工事前は、スレート屋根、スレート壁の工場でした。

屋根はスレートが割れている箇所がありました。屋根に設置された明りとりは劣化が酷く、踏み抜いてしまいそうなほど傷んだ状態。メンテナンスが必要な時期だったと思います。

工事途中

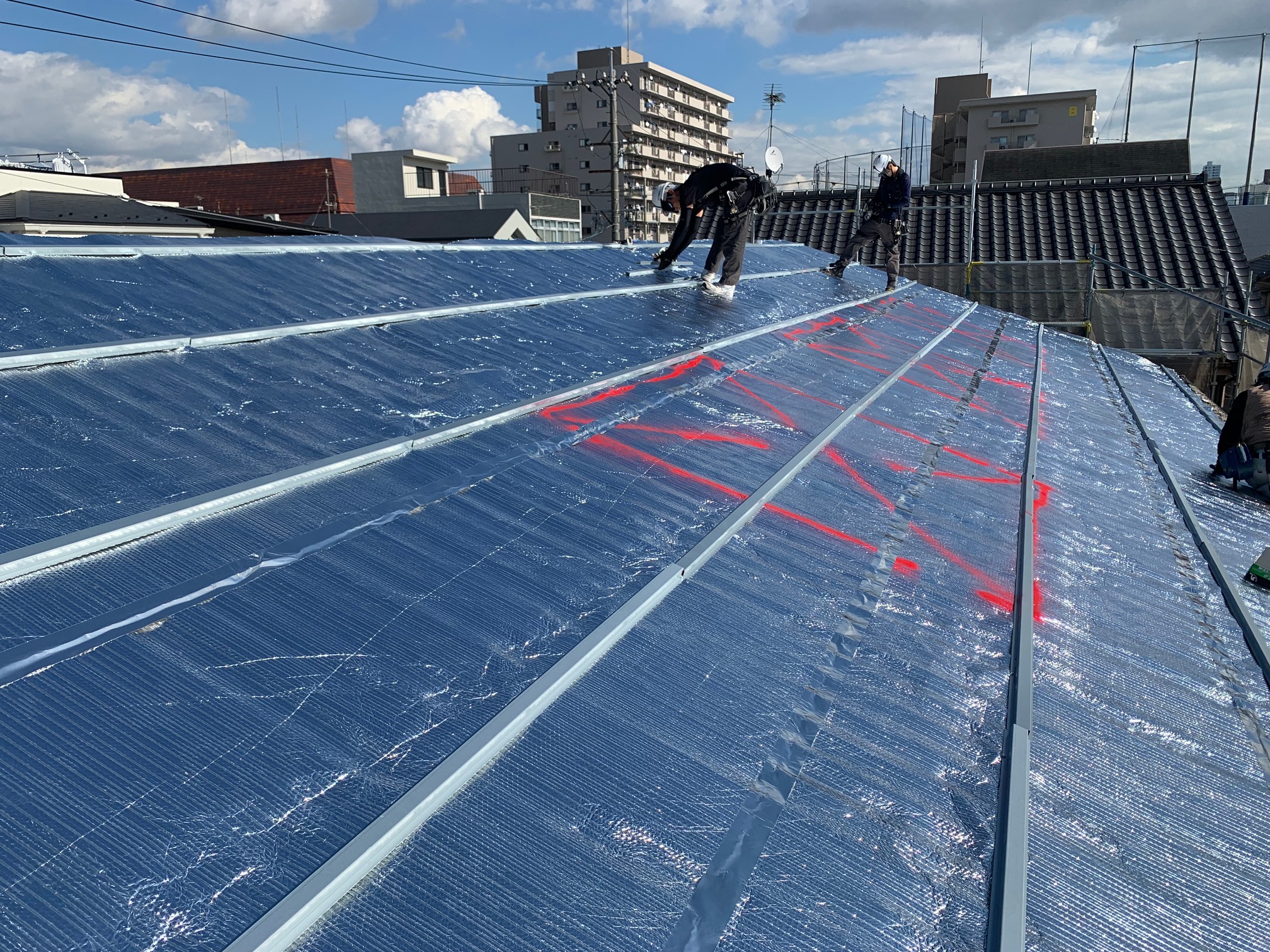

工場の暑さ対策で明りとりやサッシなどの「開口部」は遮熱・断熱の効果を下げてしまうため、屋根にあった6箇所の明りとりと外壁の明かりとり、サッシは必要最低限残して塞ぎました。

明りとりがなくなり、工場内の明るさが心配ですが、本工事の前にお客様ご自身で照明の改修(LED化)をされていたので工事後も問題なく照度の確保ができています。

屋根は全面、外壁一部(西面・南面)に遮熱材リフレクティックスを施工し、工場の暑さ対策をおこないました。

工事完了

屋根はガルバリウム鋼板の素地、外壁はコーポレートカラー(ネイビー)のカラーガルバリウム鋼板で仕上げました。外装リニューアル工事にあわせて、新たに「社名看板」や「スポットライト」もお客様手配で設置いただきました。本工事で足場を設置しましたので、お客様と工程をすり合わせて、工事を進めました。

一層工場が街に映えているように感じます!

◎お客様より

外からの太陽の熱がとても暑く、夏場の工場は40℃ぐらいになり、とても暑く、従業員が熱中症にならないか心配でした。また、エアコン導入も考えていましたが、現状の工場では外からの熱が入ってきて、効果がないと空調業者から言われ、悩んでました。

この度、伊藤鈑金さんのチラシを見て、遮熱工法に興味を持ち、相談させていただきました。屋根だけでなく、外壁も施工し、看板を新設することにしました。弊社取引先の看板業者との打ち合わせもスムーズにして頂き、無事に完成いたしました。

まだ、本格的な夏の時期は迎えてませんが、この冬は例年より工場内が暖かかく感じました。

先日の夏日も、さほど暑さを感じませんでした。夏場がどれぐらい温度が下がるか、楽しみです。

※真夏を体験された後に再度お話を伺う予定です。夏場の効果はいかに!?

追記.施工後の感想(2022年7月4日)

2022年7月2日に工事後の効果を確認するため、鈴木鉄工所様へ訪問させていただきました。その際、社長様や従業員の方々に直接お話を伺うことができ、工事後の感想をコメントいただきました。

  • 屋根や、壁から太陽の熱が入ってこなくなり、外気温以上に工場内の温度が上がることが無くなった
  • 例年の夏に比べて、涼しく感じた
  • 風通しの良い日は、さらに涼しく感じるようになった
  • 作業が楽になった
  • スポットクーラーを付けなくても作業が出来るようになった

◎弊社担当者より

今回のご縁は、名古屋商工会議所様が発行する会報誌「Nagoya」に弊社のチラシを同封させていただいたのがきっかけです。ちょうど、夏の暑い時期に弊社のチラシをご覧になりお問合せくださいました。

真夏の工事を避けるため、お客様との打合せのもと、秋~冬にかけて工事日程を調整させていただきました。おかげさまで、スムーズに工事を進めることができ年内(2021年12月末に完了)に暑さ対策工事を含めたすべてのリニューアル工事を終えることができました。ありがとうございます!

最初に訪問したのが7月中頃で、その時の屋根裏温度が60℃をこえていました。今年の夏はその温度がどれくらいまで下がっているのか、測定しに伺うのが楽しみです。夏までに暑さ対策の準備ができほっとしております。
